Solarpark Döggingen 2
Nur wenige hundert Meter Luftlinie vom 2024 in Betrieb gegangenen Solarpark Döggingen 1 entfernt errichten die EWS nun einen weiteren Freiflächen-Solarpark – vier mal so groß wie der erste. Das im Schwarzwald-Baar-Kreis gelegene Kraftwerk wird für die nächsten 25 bis 30 Jahre klimafreundlichen Strom für rund 6.000 Haushalte erzeugen.
Gut versteckt – und dennoch reich besonnt
An einem Waldrand nördlich des Ortes Döggingen, einem Ortsteil der Stadt Bräunlingen, bestens abgeschirmt von Hecken, Bäumen und Saumstreifen, errichten wir in den kommenden Monaten einen Solarpark mit einer Leistung von knapp 16 Megawatt – denn die sonnenreiche Baar-Hochebene bietet ideale Voraussetzungen für die Erzeugung von jeder Menge Solarstrom.
Saubere und klimaschonende Energie

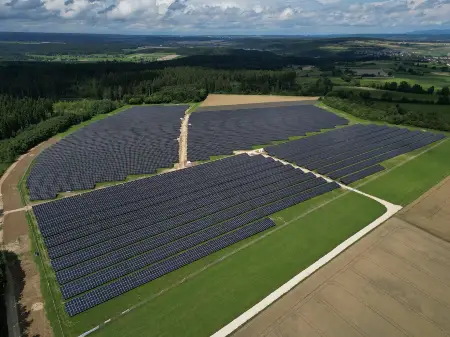

Der Solarpark wird so viel Energie erzeugen, dass damit für die nächsten 25 bis 30 Jahre ca. 6.000 Haushalte mit sauberem Solarstrom versorgt werden können – und das mit 100 % Klimaschutzeffekt: Nach Fertigstellung spart der Solarpark jährlich 6.800 t CO2 ein. Über die einzelnen Schritte zur Fertigstellung des Solarparks Döggingen 2 informiert Sie unser Projektbericht.
Oktober 2024 Die Baugenehmigung ist da

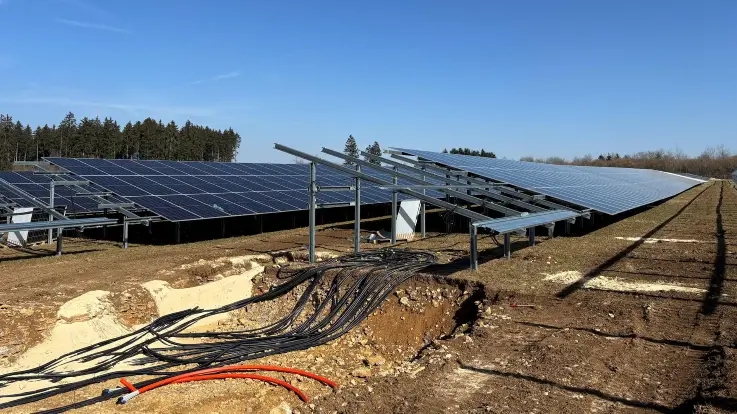

Die zuständige Baubehörde hat die Genehmigung zur Errichtung des Solarparks erteilt. Die beteiligten Baufirmen werden in Kürze mit den Bauarbeiten beginnen, um noch vor dem Winter gute Fortschritte machen zu können. Die Fertigstellung und Inbetriebnahme der PV-Anlage sind für Juni 2025 vorgesehen.
Juni bis Juli 2024 Gründung einer Projektgesellschaft und Einreichung des Bauantrags
Ende Juni fällt die Entscheidung, dass der Solarpark tatsächlich gebaut und die Investition getätigt werden soll. Daraufhin werden letzte Details geplant. Zur Umsetzung und für den künftigen Betrieb des Solarparks wird eine eigene Projektgesellschaft gegründet: die EWS Solarpark Baar GmbH & Co. KG. Anfang Juli wird schließlich der Antrag auf Genehmigung des Vorhabens bei der zuständigen Baubehörde eingereicht
2023 bis Mai 2024 Detail- und Trassenplanung, Vorbereitung der Solarparkfläche
Mit einer installierten Leistung von knapp 16 Megawatt wird der Solarpark ein energetisches «Schwergewicht» in der Region darstellen. Dies hat zur Folge, dass der erzeugte Strom nicht in eine nahegelegene Mittelspannungsleitung eingespeist werden kann, sondern sich der Netzverknüpfungspunkt direkt an einem neu zu errichtetenden Umspannwerk des Netzbetreibers im mehrere Kilometer entfernten Löffingen befindet.

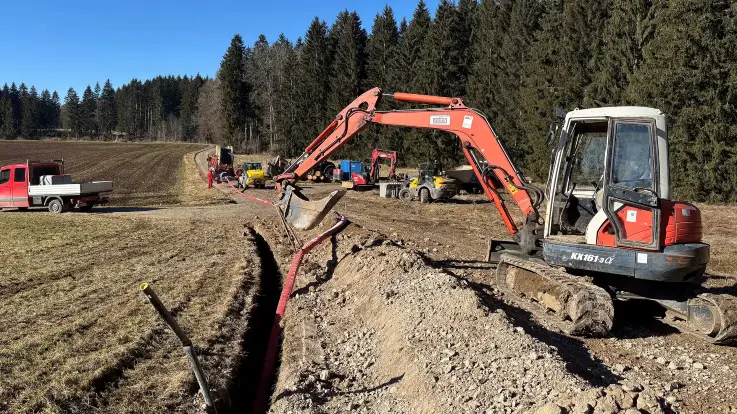

Die Inbetriebnahme des Umspannwerks verzögert sich jedoch um mehrere Monate, sodass der Netzanschluss erst zu Ende 2024 möglich sein wird. Darüber hinaus gestaltet sich die Planung der Stromtrasse als sehr herausfordernd: Mehr als sieben Kilometer weit wird sich das Netzanschlusskabel unter Wald, Wiesen und zwei Fließgewässern hindurch zum künftigen Verknüpfungspunkt schlängeln.
Ökologische Aufwertung – bereits vor Baubeginn

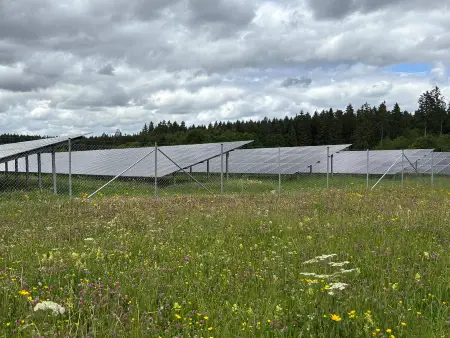

Um die Solarparkfläche für die Baumaßnahmen vorzubereiten und schon frühzeitig mit der Ausmagerung und ökologischen Aufwertung zu beginnen, werden auf den bisher intensiv bewirtschafteten Ackerflächen artenreiche Blühmischungen ausgesät und eine Umwandlung in Grünland vorgenommen. Neben der Aufwertung für Insekten und andere Kleintiere wird der Bewuchs die Bodenfläche während der Bauarbeiten vor Erosion schützen.
August 2020 bis November 2022 Das Vorhaben konkretisiert sich und durchläuft die Bauleitplanung
Über einen Zeitraum von rund zwei Jahren führen wir zahlreiche Gespräche: mit der Kommunalverwaltung, mit Gemeinde- und Ortschaftsrat, mit Behörden. Dabei erleben wir große Unterstützung für unser Vorhaben – denn unter den Beteiigten besteht ein breiter Konsens darüber, dass deutlich mehr Erzeugungsanlagen für Erneuerbare Energien nötig sind, um dem Klimawandel und seinen Folgen entgegenzuwirken.
Aufstellungsbeschluss im Oktober 2021
Im Oktober 2021 fasst der Gemeinderat Bräunlingen den Aufstellungsbeschluss für den Bebauungsplan Solarpark Döggingen 2 – damit ist der offizielle Startschuss für das zu durchlaufende Bauleitplanverfahren gefallen.
Weitere Planung und Öffentlichkeitsbeteiligung
Nachdem dann im Frühjahr 2022 zunächst eine «Frühzeitige Beteiligung» unterschiedlicher Träger öffentlicher Belange stattgefunden hatte, fasst der Gemeinderat im Juli 2022 den Offenlagebeschluss für die Planentwürfe. Beteiligte Behörden und interessierte Bürger:innen können die mittlerweile stark konkretisierte Planung einsehen und Stellungnahmen abgeben. Die eingegangenen Rückmeldungen werden gesammelt und fließen in die weiteree Planung ein.
Satzungsbeschluss im November 2022
Mit diesem Satzungsbeschluss stellt der Gemeinderat Bräunlingen den Bebauungsplan «Solarpark Döggingen 2» auf. Damit ist die baurechtliche Grundlage für die weitere Projektentwicklung und die Beantragung einer Baugenehmigung geschaffen.
Juli 2020 Wie aus einem zwei Solarparks werden
Im Rahmen der EWS-Solaroffensive werden wir zunächst auf eine PV-Potentialfläche nordöstlich von Döggingen aufmerksam. Hier entsteht zwischen 2022 und 2024 zunächst der Solarpark Döggingen 1.
Doch schon die ersten Gespräche mit dem Bürgermeisteramt der verwaltungsrechtlich zuständigen Stadt Bräunlingen verlaufen sehr konstruktiv – und so kommt bald schon die Idee auf, dass es nicht bei einem Solarpark bleiben soll. Die Stadt Bräunlingen bietet an, nördlich von Döggingen weitere kommunale Grundstücke zur Errichtung eines zweiten Solarparks zur Verfügung zu stellen. Damit ist der Grundstein für den Solarpark Döggingen 2 gelegt – und beide Potentialflächen starten im Sommer 2020 in die Projektentwicklung.
EWS-Solarflächensuche
-
Für den Bau von bürgergetragenen Solaranlagen suchen wir jederzeit große Freiflächen. Ihre Ortskenntnis und Ihre lokale Vernetzung können dabei entscheidend dazu beitragen, gemeinsam mit uns die solare Energiewende weiter voran zu bringen! Sie kennen geeignete Standorte? Dann helfen Sie uns mit Ihrem Tipp!
Kontakt
Sie haben Fragen zu unseren Solarparks? Sie interessieren sich für den weiteren Ausbau der Photovoltaik oder haben Fragen zu diesem Thema? Dann wenden Sie sich gerne an die zuständige EWS-Projektleitung.
